浙江地貌以山地和丘陵為主,素有“七山一水二分田”之說。燃氣管道建設涉及的地域廣,地形復雜多樣,管道沿線敷設,不可避免會破壞沿線的生態環境,影響原有的水土保持性能。管道的水工保護工程是實現天然氣從氣源到用戶安全運行的重中之重,守護燃氣管道的翻山越嶺。

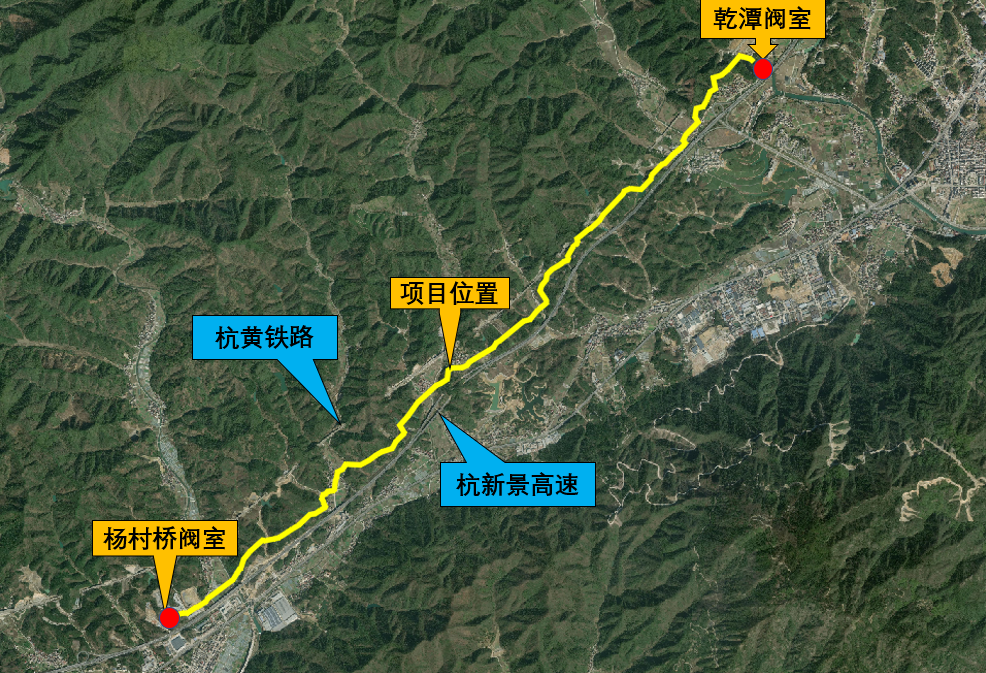

“建德段天然氣高壓管道乾潭閥室至楊村橋閥室段(S18-3)線路工程(以下簡稱(S18-3)線路工程)”是由我院承接的杭州市天然氣有限公司的設計任務。該線路工程地處浙江西部,沿線山體山高坡陡,連綿不絕,線路總長11770m,其中山體敷設段約占據總長的75%。 該項目是杭州“燃氣西進”的重要組成部分,也是實現杭州市域高壓管線建設運營一體化、推進鄉村振興的“排頭兵”。
在設計施工過程中,我們發現管道沿山體敷設段山勢險且陡,山體坡度30°~45°占山體段全長60%,更甚者坡度接近70°。同時山區土質情況復雜多變,開挖至管溝溝底處可能仍為素填土,也可能已至中風化基巖。為因地制宜的設計水工保護工程,我院高壓管線團隊對每處難點及風險點定性、定量分析,切實做到一處一方案,力求設計準確、完善。
沿線翻山段某處管溝開挖至設計標高后,發現管溝全截面位于中風化巖層中,管溝坡度接近70°,漿砌塊石截水墻施工過程中始終無法嵌入巖層,無法固定,隨砌隨倒塌。項目負責人在接到通知后24小時內帶領專業團隊趕赴現場,并在2天內通過重新建模計算,優化了該段截水墻方案,通過在巖層上打孔植筋,采用三面錨固的方式設計了鋼筋混凝土截水墻,解決了現場施工難題。
為切實保證項目順利推進,更好地服務業主單位,我院高壓管線團隊制定了“1+1+N”、“2+2”的服務準則?!?+1+N”設計服務團隊,即由項目負責人+專業負責人+項目組專業設計人員、校審人員、總工程師共同組成,統籌解決現場問題;“2+2”突發情況應急處理,即當現場發生問題時,我院設計團隊將在2天內赴實地了解情況,隨后在2天內給出合理的處理方案或處理建議。
浙江內陸地區多山地丘陵,土地資源緊張,隨著浙江內陸地區高壓管網逐步的完善,越來越多的管線翻山越嶺,跨河過江,水工保護工程能夠經濟有效地控制和減少水土流失,保護沿線生態環境,保證主體工程的安全運營。
此次項目在我院以往的經驗基礎上,探索出了更多的水工保護工程的的可能性,也為今后同類型項目的應用提供了技術參考和實踐經驗。
